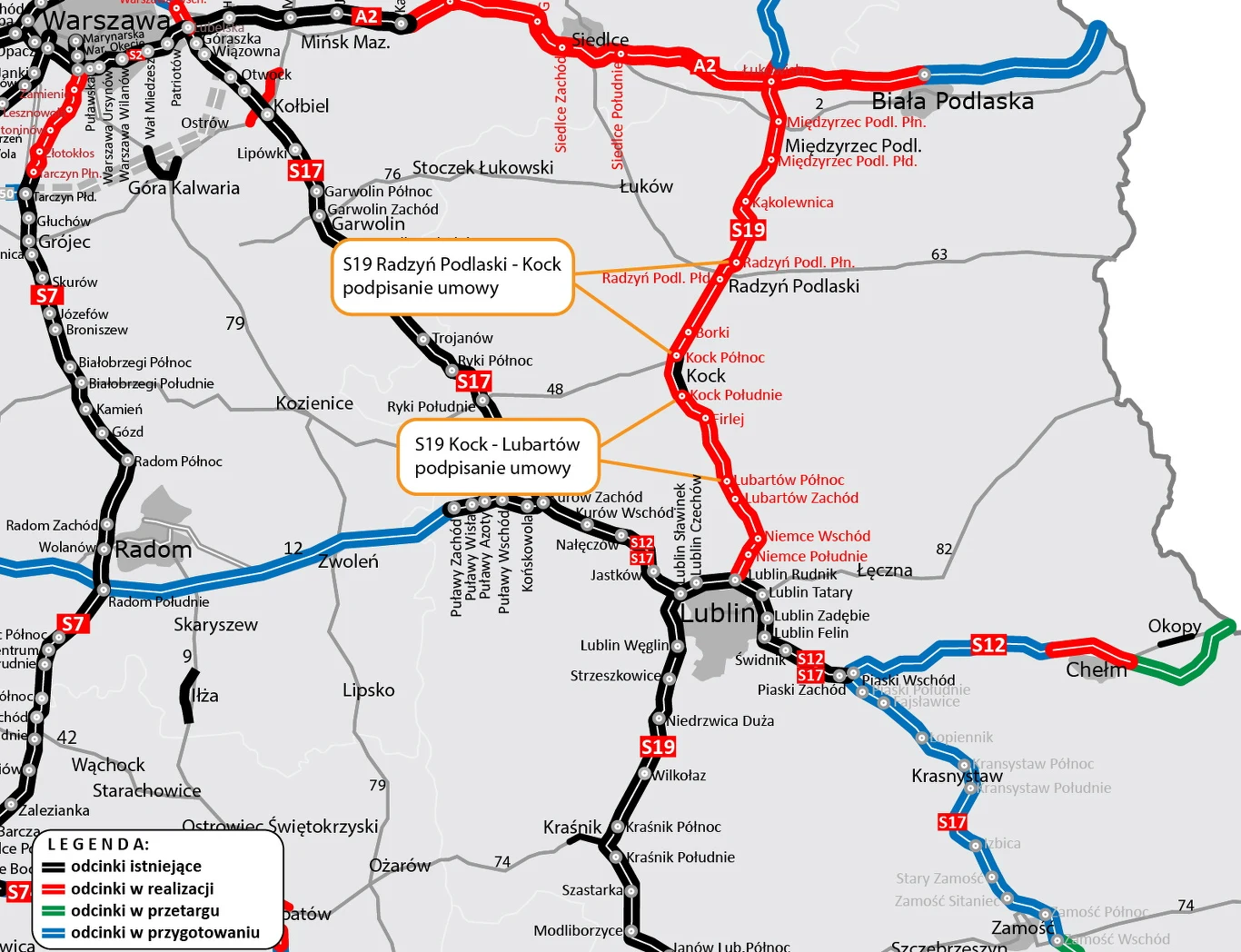

Jest umowa na kolejne odcinki drogi S19. Będą miały 34 km
Droga ekspresowa S19 będzie dłuższa o 34 kilometry. GDDKiA podpisała umowy na na zaprojektowanie i budowę dwóch odcinków między Radzyniem Podlaskim a Lubartowem na Lubelszczyźnie.
Tym samym w realizacji jest już cała, ok. 100-kilometrowa droga ekspresowa S19 między Lublinem a granicą woj. lubelskiego i mazowieckiego. Kierowcy korzystają już ze szlaku Via Carpatia na południe od Lublina.
Budowa szlaku Via Carpatia na tym fragmencie S19 została podzielona na sześć odcinków. W ramach inwestycji powstanie dwujezdniowa droga ekspresowa, która będzie miała po dwa pasy ruchu w każdym kierunku. Zbudowane zostaną także m.in. mosty, wiadukty, drogi do obsługi ruchu lokalnego, trzy pary Miejsc Obsługi Podróżnych oraz urządzenia chroniące środowisko.
Do tej pory wybrano wykonawców czterech odcinków w woj. lubelskim:
- granica woj. mazowieckiego i lubelskiego - Międzyrzec Podlaski,
- Międzyrzec Podlaski - Radzyń Podlaski,
- obwodnica Kocka i Woli Skromowskiej (druga jezdnia),
- Lubartów - Lublin.
Teraz GDDKiA podpisała umowy na realizację dwóch ostatnich fragmentów drogi: Radzyń Podlaski - Kock oraz Kock - Lubartów. Wartość pierwszej z nich to ok. 626,5 mln. Umowa na budowę drugiego opiewa na ok. 390 mln zł. Łącznie wartość sześciu kontraktów, o długości w sumie ok. 100 km, to ok. 2,9 mld zł.
Zadaniem wykonawców jest zaprojektowanie każdego z odcinków, uzyskanie decyzji o zezwoleniu na realizację inwestycji drogowej (ZRID), a następnie wybudowanie trasy i uzyskanie pozwoleń na użytkowanie. Plan zakłada, że kierowcy będą mogli skorzystać z całej drogi w 2026 roku.
Odcinek o długości ponad 18 km zrealizuje firma Polaqua. Dwujezdniowa trasa ekspresowa powstanie w istniejącym korytarzu drogi krajowej nr 19. Wybudowane zostanie m.in. dwujezdniowe obejście Radzynia Podlaskiego, zaplanowano także dwa węzły drogowe: Radzyń Podlaski Południe na skrzyżowaniu z DK63 oraz Borki na skrzyżowaniu z droga powiatową. Planowane są też dwa Miejsca Obsługi Podróżnych (MOP Sitno oraz MOP Paszki), dwa mosty oraz siedem wiaduktów, przejścia dla dużych i małych zwierząt oraz drogi dojazdowe i lokalne.
Odcinek o długości ok. 15,8 km, między końcem obwodnicy Kocka i Woli Skromowskiej a węzłem Lubartów Północ, zrealizuje konsorcjum firm Rubau Polska (lider) i Poltores (partner). Przebiegać on będzie w ok. 70 proc. nowym śladem, głównie terenami rolnymi. Na początkowym fragmencie (ok. 3 km) pobiegnie istniejącym korytarzem DK19. Na wysokości jeziora Kunów powstanie węzeł Firlej. Następnie trasa od wschodniej strony ominie miasto i jezioro Firlej, a także okoliczne lasy. Na pozostałym obszarze droga pobiegnie równolegle do istniejącej DK19. Przed Lubartowem zaplanowano dwa Miejsca Obsługi Podróżnych - MOP Mieczysławka oraz MOP Wola Lisowska.
W ramach zadania powstaną także m.in. drogi obsługujące przyległe tereny, wiadukty, kładki, przejścia dla małych, średnich oraz dużych zwierząt, ekrany akustyczne oraz ogrodzenie drogi.
- gr. woj. lubelskiego i mazowieckiego - Międzyrzec Podlaski (ok. 13,7 km), podpisana umowa na realizację,
- Międzyrzec Podlaski - Radzyń Podlaski (ok. 22,3 km), podpisana umowa na realizację,
- Radzyń Podlaski - Kock (ok. 18,1 km), podpisana umowa na realizację,
- obwodnica Kocka i Woli Skromowskiej (dobudowa drugiej jezdni - ok. 7,8 km), podpisana umowę na realizację,
- Kock - Lubartów (ok. 15,8 km), podpisana umowa na realizację,
- Lubartów - Lublin (ok. 23 km), podpisana umowa na realizację, trwa opracowywanie projektu budowlanego i materiałów do ZRID.
***
