Wkrótce szybszy dojazd nad morze. Droga S10 z ważnym wnioskiem
Generalna Dyrekcja Dróg Krajowych i Autostrad poinformowała o złożeniu wniosku o wydanie zezwolenia na realizację inwestycji drogowej dla odcinka trasy S10 pomiędzy Cybowem a Łowiczem Wałeckim. Jeśli procedury administracyjne przebiegną sprawnie, decyzja może zostać wydana jeszcze przed końcem roku, co otworzy drogę do rozpoczęcia długo wyczekiwanych prac budowlanych.

W skrócie
- Generalna Dyrekcja Dróg Krajowych i Autostrad złożyła wniosek o wydanie zezwolenia na budowę odcinka trasy S10 pomiędzy Cybowem a Łowiczem Wałeckim.
- Ostateczna decyzja może zostać wydana przed końcem roku, co umożliwi rozpoczęcie prac budowlanych.
- Droga S10 ma łączyć Szczecin z Warszawą, przebiegając przez m.in. Bydgoszcz i Toruń.
- Więcej ważnych informacji znajdziesz na stronie głównej Interii
Docelowo droga ekspresowa S10 ma osiągnąć długość około 460 kilometrów i połączyć Szczecin z aglomeracją warszawską, przebiegając przez takie miasta jak Piła, Bydgoszcz czy Toruń. Nowa trasa stworzy bezpośrednie połączenie pomiędzy województwami: zachodniopomorskim, wielkopolskim, kujawsko-pomorskim i mazowieckim. Co więcej, stanie się alternatywnym korytarzem transportowym, zlokalizowanym na północ od autostrady A2.
Krok bliżej do budowy drogi S10. Wkrótce kolejne odcinki trafią do realizacji

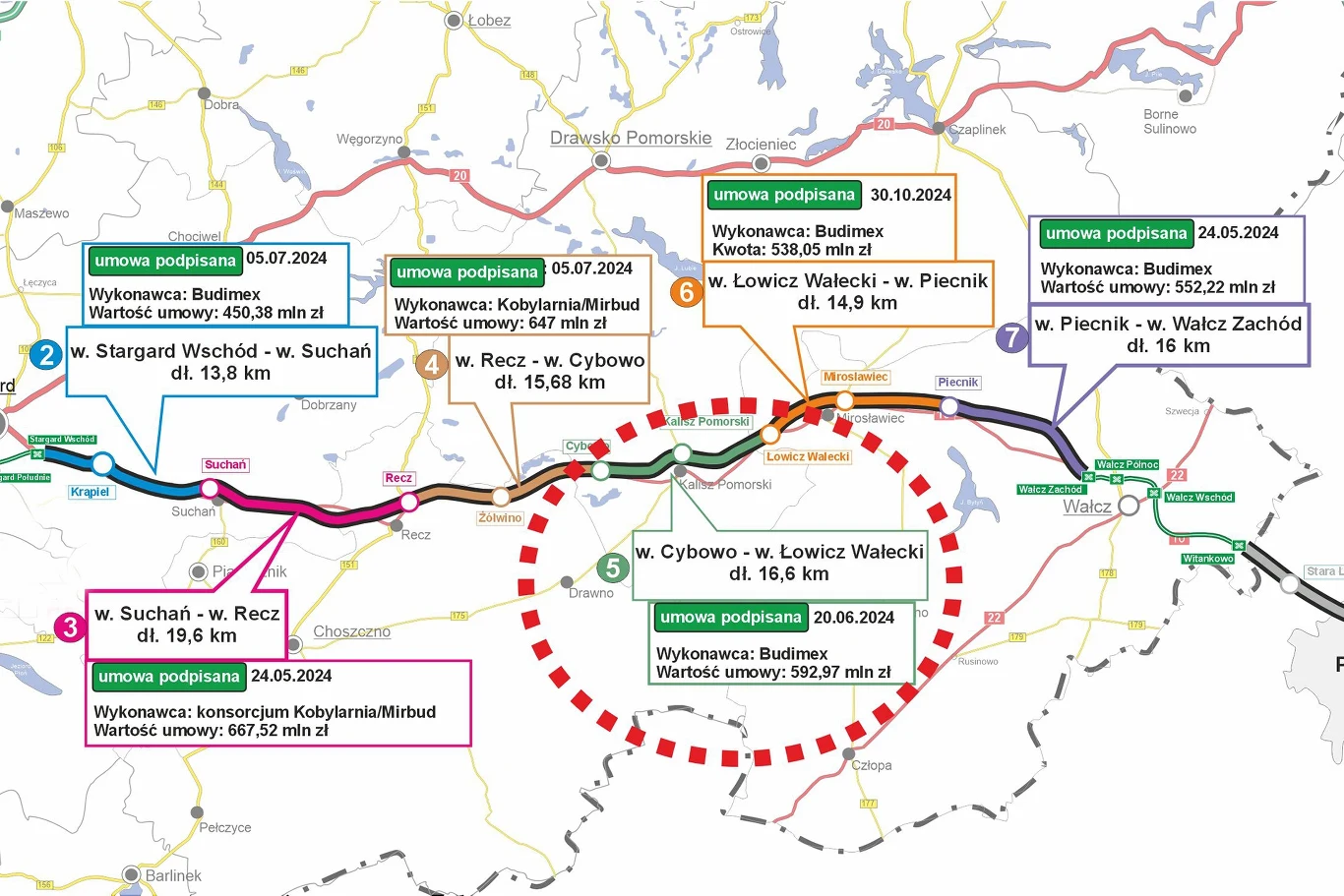

Choć obecnie do użytku oddano nieco ponad 70 kilometrów trasy S10, inwestycja zdecydowanie nabiera rozpędu. Coraz więcej odcinków wchodzi w fazę realizacji, a najbardziej zaawansowane prace prowadzone są w województwie zachodniopomorskim. To właśnie tam jednocześnie budowanych jest aż siedem fragmentów przyszłej ekspresówki.
W maju ubiegłego roku podpisano umowy na realizację odcinków Piecnik - Wałcz oraz Suchań - Recz. W najbliższym czasie planowane jest również złożenie wniosków dotyczących kolejnych fragmentów trasy S10: Stargard - Suchań oraz Recz - Cybowo. Aktualnie, do Wojewody Zachodniopomorskiego trafił już wniosek o wydanie decyzji ZRID dla odcinka Cybowo - Łowicz Wałecki.
S10 Cybowo - Łowicz Wałecki. Pracę ruszą jeszcze w tym roku
Kontrakt na budowę odcinka S10 Cybowo - Łowicz Wałecki, liczącego 16,6 km, podpisano z firmą Budimex w czerwcu zeszłego roku. Zgodnie z harmonogramem, wykonawca miał 10 miesięcy na przygotowanie projektu budowlanego. Prace zostały ukończone w terminie, co pozwoliło na złożenie wniosku o wydanie decyzji ZRID.
Rozpoczęła się procedura uzyskiwania decyzji ZRID, w ramach której przeprowadzona zostanie ponowna ocena oddziaływania inwestycji na środowisko. Uzyskanie tej decyzji umożliwi rozpoczęcie robót budowlanych w terenie, na które zaplanowano 22 miesiące.
Kiedy pojedziemy drogą S10 w woj. zachodniopomorskim?
Jeśli procedury administracyjne przebiegną bez opóźnień, decyzja ZRID powinna zostać wydana jeszcze przed końcem bieżącego roku, co pozwoli na rozpoczęcie prac budowlanych. W harmonogramie robót przewidziano przerwę zimową - od 16 grudnia do 15 marca - która nie będzie wliczana do czasu realizacji. Zakończenie całej inwestycji planowane jest na 2028 rok.
