Samochody pojadą na wysokości wieży Bazyliki Mariackiej. Estakada na S19
Na odcinku drogi ekspresowej S19, między Babicą a Jawornikiem, budowana jest najwyższa estakada w Polsce. Konstrukcja będzie wznosić się na wysokości 80 metrów, co pozwala porównać ją do wysokości Bazyliki Mariackiej w Krakowie. Kiedy nią pojedziemy?

Budowana droga ekspresowa S19 będzie kluczowym elementem międzynarodowego szlaku Via Carpatia, który ma połączyć Europę Północną i Południową. W Polsce cała trasa liczyć będzie około 700 km, obejmując odcinki dróg ekspresowych S61, S16 i S19. Jednym z jej najważniejszych fragmentów będzie odcinek między Babicą a Jawornikiem, który przebiega przez mocno pagórkowaty teren, typowy dla bieszczadzkiego krajobrazu.
Pierwsza taka estakada w Polsce. 80 metrów nad ziemią
Aby umożliwić sprawny przejazd przez liczne wzgórza i wzniesienia, drogowcy zdecydowali się na budowę kilku dużych estakad. Wśród nich znajdzie się prawdziwy rekordzista – estakada ES-26, która osiągnie imponującą wysokość 80 metrów, stając się tym samym najwyższym takim obiektem w naszym kraju.

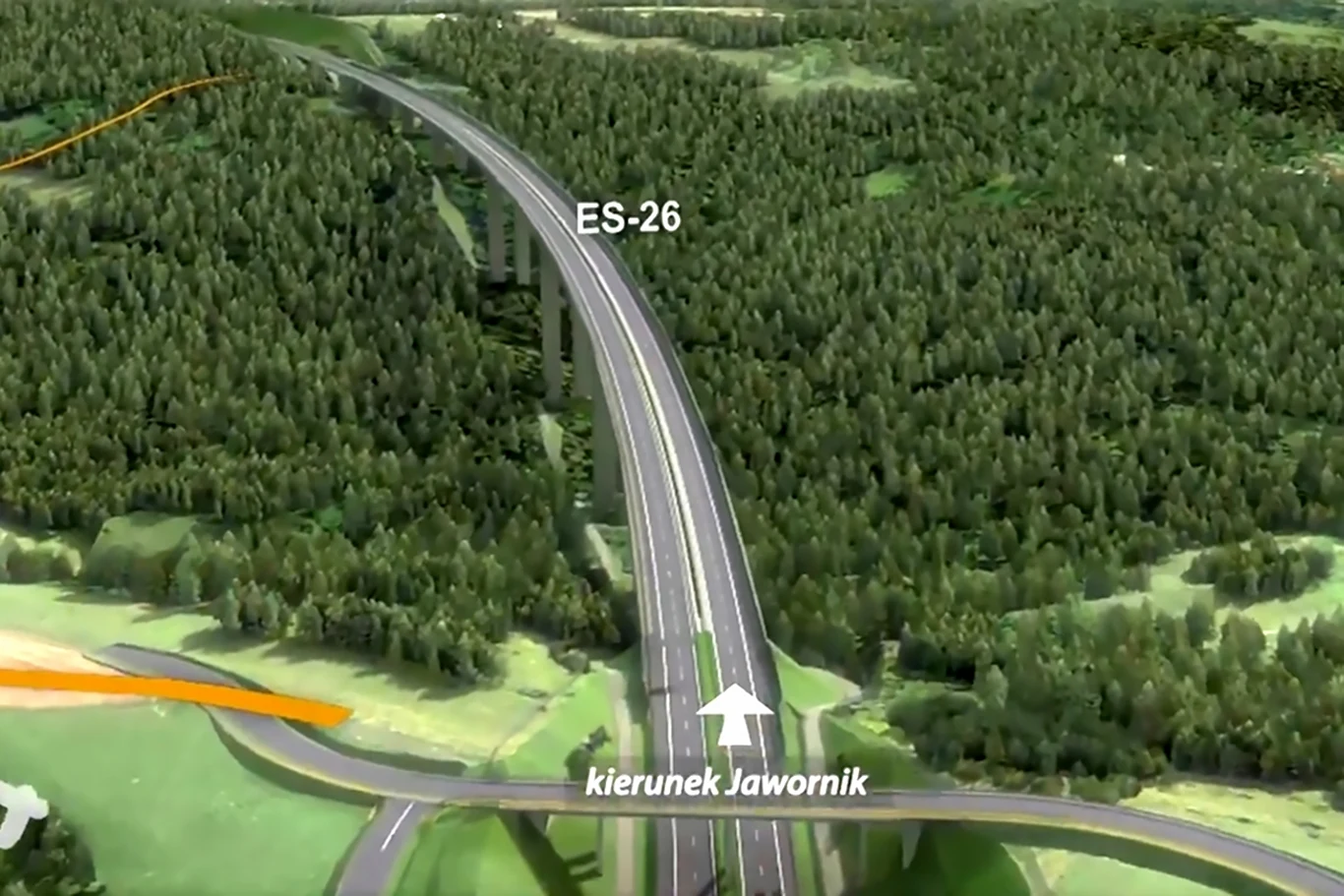

Estakada o oznaczeniu ES-26 będzie zlokalizowana pomiędzy miejscowościami Żarnowa i Godowa. Będzie to ośmioprzęsłowa konstrukcja o długości 1082 metrów i szerokości 29 metrów. Generalna Dyrekcja Dróg Krajowych i Autostrad podkreśla, że cała estakada będzie wznosiła się na wysokości 80 metrów, co sprawia, że można ją porównać do wysokości Bazyliki Mariackiej w Krakowie.
To imponujący projekt, który nie tylko będzie pełnił funkcję komunikacyjną, ale także stanie się jednym z ważniejszych elementów infrastruktury drogowej w Polsce
80 tys. m3 mieszanek betonowych różnych klas oraz 16 tys. ton stali
Już samo Prowadzenie prac geologicznych w tak trudnym terenie było nie lada wyzwaniem. Takim samym wyzwaniem dla wykonawcy będzie prowadzenie robót budowlanych. Aby ustabilizować grunt, projekt przewiduje konieczność wykonania pali o średnicy 1,5 m i długości 42,0 m. Wykonanie tego obiektu będzie wymagało wbudowania ponad 80 tys. m3 mieszanek betonowych różnych klas oraz 16 tys. ton stali, zarówno konstrukcyjnej jak i sprężającej.
Kiedy pojedziemy najwyższą w Polsce estakadą?
Oprócz wspomnianej estakady ES-26, inwestycja realizowana na odcinku drogi S19 obejmuje również budowę kilku wiaduktów, przejść dla zwierząt oraz rozbudowę kolidujących dróg poprzecznych. Całkowita wartość umowy związanej z tym projektem ma wynieść 1 253 370 000 zł.
Zgodnie z projektem, prace budowlane, wraz z uzyskaniem pozwolenia na użytkowanie, powinny zakończyć się w ciągu 26 miesięcy. Oznacza to, że kierowcy będą mogli przejechać nowym odcinkiem drogi S19 już we wrześniu 2026 roku.
