Budowa autostrad

Kolejny odcinek drogi S19 oddany do użytku. Jest krótki, ale bardzo ważny

Od piątku (29 kwietnia) kierowcy mogą już jeździć odcinkiem drogi S19 Zdziary - Rudnik nad Sanem. Trasa ma tylko 8 km, ale łączy wybudowane wcześniej części trasy, dzięki czemu da się drogą S19 przejechać od Rzeszowa do Kraśnika.

Oddany do ruchu odcinek to ostatni element szlaku Via Carpatia pomiędzy granicą województw lubelskiego i podkarpackiego a Rzeszowem. Tym samym w woj. podkarpackim kierowcy mają już do dyspozycji prawie 82 kilometry trasy S19.

- Po dzisiejszym udostępnieniu do ruchu kolejnego odcinka drogi S19, kierowcy mają już do dyspozycji ponad 213 km trasy Via Carpatia na terenie Polski. W samym województwie podkarpackim to blisko 82 km. - powiedział Tomasz Żuchowski, p.o. Generalnego Dyrektora Dróg Krajowych i Autostrad.
Kolejne 270 km Via Carpatii pozostaje w realizacji.

Reklama

Odcinek S19 Zdziary - Rudnik nad Sanem

Odcinek o długości 8,2 km rozpoczyna się za funkcjonującym już w części węzłem drogowym Zdziary. Po przekroczeniu starej DK19, trasa przebiega nowym śladem przez kompleks leśny, po wschodniej stronie dotychczasowej drogi krajowej. W rejonie miejscowości Spokojna, ekspresówka odchyla się na wschód i biegnie w kierunku linii kolejowej Stalowa Wola - Biłgoraj.

W sąsiedztwie linii kolejowej planowany jest w przyszłości węzeł Zapacz na przecięciu z przebiegiem przyszłej drogi ekspresowej S74. Następnie trasa biegnie w kierunku południowo-zachodnim, równolegle do szerokotorowej linii kolejowej LK65. Przecina rzekę San, a następnie w okolicy miejscowości Nowa Wieś odsuwa się od pasa kolejowego w kierunku węzła Rudnik nad Sanem.

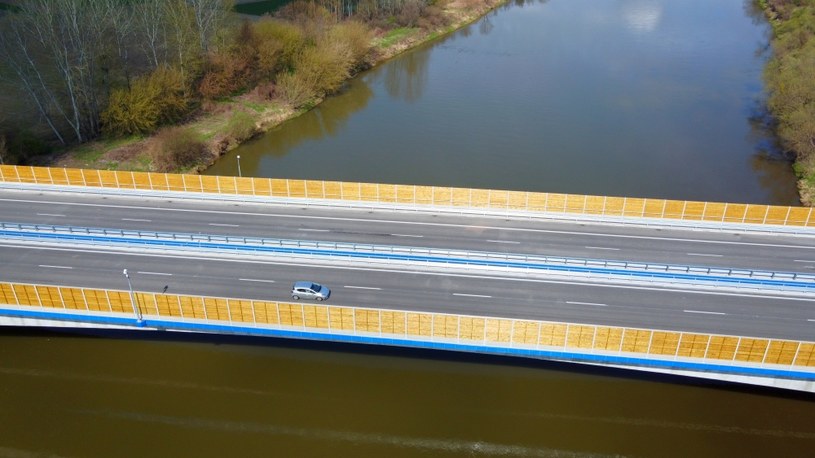

Most na Sanie

Most na Sanie ma 392 metry długości i 30 metrów szerokości. Przęsło nurtowe wybudowane w technologii nawisowej jest pod względem długości trzecim w Polsce (1. most w Grudziądzu w ciągu A1 - przęsło o długości 180 m, 2. most na POW w Warszawie - przęsło o długości 180 m, 3. most przez rz. San w ciągu S19 - przęsło o długości 142 m).

Obiekt składa się z dwóch rozdzielonych nitek. Na każdej z nich zlokalizowana jest jezdnia z trzema pasami ruchu po 3,50 m oraz oddzielonym od jezdni chodnikiem dla obsługi. Przy budowie mostu wykorzystano 2 tys. ton stali zbrojeniowej i ponad 13 tys. m3  betonu. Powierzchnia obu jezdni sięga 9 tys. m2. Most pełni również funkcję ekologiczną jako przejście dla zwierząt na obu brzegach rzeki San.

Budowa w datach i liczbach

Wykonawcą prac była firma Mosty Łódź. Umowę została podpisana 18 czerwca 2018 r. na kwotę 233 240 967,96 zł. Okres projektowy trwał 10 miesięcy i zakończył się 18 kwietnia 2019 r. złożeniem do Wojewody Podkarpackiego wniosku o wydanie decyzji o zezwoleniu na realizację inwestycji drogowej (ZRID). Decyzję ZRID uzyskano po 6 miesiącach, 4 października 2019 r. Roboty budowlane trwały 31 miesięcy.

Zakres robót obejmował wykonanie drogi dwujezdniowej wraz z budową obiektów inżynierskich. Oprócz wspomnianego wcześniej mostu na Sanie wybudowano jeszcze dwa obiekty mostowe w ciągu głównym trasy S19, sześć obiektów mostowych poprzecznych (w tym przejście dla zwierząt dużych górą) oraz siedem przepustów (w tym zespolone z przejściami dla zwierząt).

Do wykonania wszystkich obiektów inżynierskich zastosowano prawie 4 tys. ton stali zbrojeniowej i około 27 tys. m3 betonu. Na tym odcinku S19 wykonano także ponad 800 tys. m3 wykopów, milion m3 nasypów a wybudowane nawierzchnie to 210 tys. m2.  Jako ciekawostkę możemy podać, iż jeden z wykopów ma głębokość 13 metrów. Ponadto, na całym odcinku nasadzono 46 tys. sztuk różnych gatunków drzew, krzewów i pnączy.

S19 z dofinansowaniem UE

Budowa dofinansowana była ze środków UE. Odcinek Zdziary - Rudnik nad Sanem jest częścią projektu dotyczącego budowy drogi ekspresowej S19 Lasy Janowskie - Nisko Południe. Zgodnie z podpisaną umową o dofinansowanie, całkowity koszt projektu to 971 408 465,64 zł, a wysokość dofinansowania UE stanowi 468 342 018,53 zł. 

Via Carpatia

Droga ekspresowa S19 to element międzynarodowego szlaku Via Carpatia, łączącego Europę Północną i Południową. W Polsce trasa ta będzie miała ponad 700 km długości i przebiegać będzie przez województwa: podlaskie, mazowieckie, lubelskie i podkarpackie. W woj. podkarpackim będzie miała docelowo długość ok. 169 km.  

Stan realizacji S19 w woj. podkarpackim: 

  • 81,8 km - oddane do ruchu (odcinki: Lasy Janowskie - Rzeszów Południe),  
  • 42,2 km - w realizacji (w budowie: Rzeszów Południe - Babica oraz
    w systemie Projektuj i buduj: Babica - Jawornik, Iskrzynia - Miejsce Piastowe i Miejsce Piastowe - Dukla), 
  • 42,3 km - w przygotowaniu (na etapie przetargu: Lutcza - Domaradz, Domaradz - Iskrzynia i Dukla - Barwinek, przed ogłoszeniem przetargu: Jawornik - Lutcza, dobudowa drugiej jezdni Sokołów Małopolski Płn. - Jasionka). 

***
