Autostrada A2 będzie dłuższa. Ogłoszono przetarg na kolejny odcinek

Autostrada A2 w przyszłości poprowadzi od granicy z Niemcami do tej z Białorusią. Teraz warszawski oddział Generalnej Dyrekcji Dróg Krajowych i Autostrad poinformował o ogłoszeniu przetargu na wykonanie projektu oraz budowę przeszło dziewięciokilometrowego fragmentu w pobliżu przejścia granicznego na wschodzie.

GDDKiA ogłosiła przetarg na kolejny odcinek autostrady A2.
GDDKiA ogłosiła przetarg na kolejny odcinek autostrady A2.GDDKiA

Przetarg na nowy odcinek autostrady A2

Autostrada A2 na wschodzie kończy się obecnie w okolicach Siedlec. Wkrótce będzie jednak prowadzić aż do granicy z Białorusią. Warszawski oddział Generalnej Dyrekcji Dróg Krajowych i Autostrad poinformował o ogłoszeniu przetargu, który dotyczy liczącego ponad dziewięć kilometrów fragmentu znajdującego się w pobliżu przejścia granicznego na wschodzie. Wyłoniony wykonawca będzie miał za zadanie opracować projekt techniczny i wykonawczy, a także uzyskać niezbędne decyzje i wybudować odcinek pomiędzy rejonem miejscowości Kijowiec i węzłem Dobryń. Firmy zainteresowane możliwością zrealizowania tego zdania mogą składać oferty do 22 stycznia 2025 roku.

Zbudowany odcinek autostrady będzie miał dwie jezdnie z dwoma pasami ruchu (uwzględniona zostanie również rezerwa pod dobudowę trzeciego pasa). Oprócz tego wybudowany zostanie węzeł Dobryń oraz Miejsca Obsługi Podróżnych Kijowiec Północ i Kijowiec Południe. Ponadto wykonawca stworzy m.in. drogi do obsługi ruchu lokalnego czy chodniki i ścieżki rowerowe.

Nowe odcinki A2 w tym roku

Obecnie autostrada A2 na wschód od Mińska Mazowieckiego posiada dwa odcinki, które są już przejezdne. W tym roku otwarte zostały trasy Siedlce Zachód - Siedlce Południe oraz Kałuszyn - Groszki. Oba nie są jednak w pełni przejezdne. Część tych fragmentów zostaną oddane do użytku w momencie otwarcia znajdującego się między nimi odcinka Groszki - Siedlce Zachód.

Jeśli chodzi o ten fragment, nawierzchnia w ciągu głównym blisko 13-kilometrowego odcinka jest już ułożona. Trwają prace wykończeniowe, a zaawansowanie rzeczowe robót wynosi ponad 84 proc. W rozmowie z Polską Agencją Prasową rzecznik Generalnej Dyrekcji Dróg Krajowych i Autostrad nie wykluczał, że trasa zostanie udostępniona kierowcom jeszcze w tym roku.

Kiedy otwarcie A2 do Białej Podlaskiej?

Dalej znajduje się liczący ponad 63 km odcinek A2 między Siedlcami i Białą Podlaską, który został podzielony na mniejsze fragmenty. Wszystkie znajdują się w realizacji. Zaawansowanie robót prezentuje się następująco:

  • Siedlce Południe - Malinowiec (18,75 km): 61 proc.
  • Malinowiec - Łukowisko (18,03 km): 48 proc.
  • Łukowisko - Swory (12,5 km): 43 proc.
  • Swory - Biała Podlaska (14,11 km): 98 proc.

Jak deklarują przedstawiciele GDDKiA ostatni z odcinków ma być gotowy jeszcze w tym roku, ale kierowcy skorzystają z niego dopiero po zakończeniu prac na trzech wcześniejszych fragmentach. Drogowcy dodają również, że w przypadku wszystkich czterech wyżej wymienionych zadań procedowane są roszczenia wykonawców, którzy oczekują wydłużenia czasu na ukończenie prac lub dodatkowych środków finansowych. W związku z tym planowane terminy zakończenia prac mogą zostać przesunięte. GDDKiA planuje jednak, że wszystkie te odcinki będą oddane do ruchu do końca 2025 roku.

Kiedy autostrada A2 poprowadzi do wschodniej granicy?

Dalej kierowcy pojadą 32,3-kilometrową trasą prowadzącą od węzła Biała Podlaska do przejścia granicznego w Kukurykach. Fragment podzielony jest na trzy krótsze odcinki realizacyjne:

  • Biała Podlaska - Kijowiec (16,2 km)

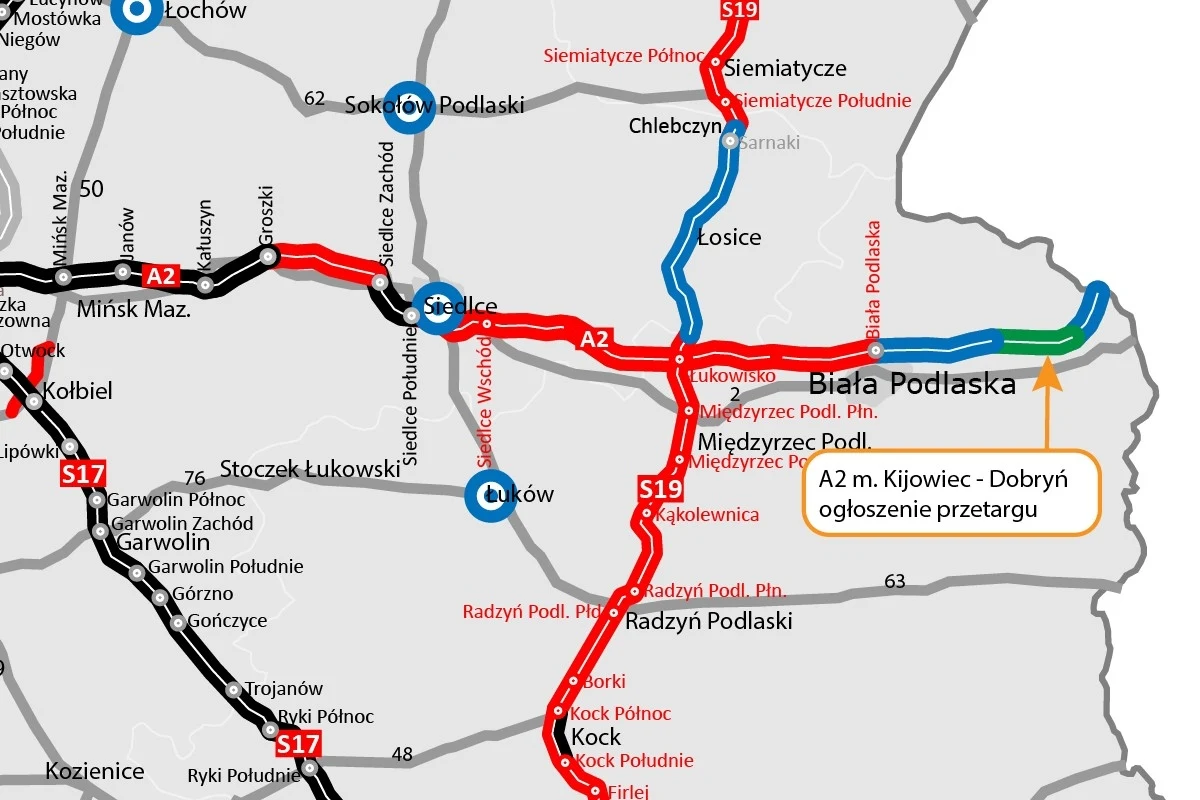

  • Kijowiec - Dobryń (9,3 km)
  • Dobryń - Kukuryki (6,8 km).

W przypadku pierwszego odcinka przetarg ma zostać ogłoszony w pierwszym kwartale 2025 roku. Jeśli zaś chodzi o ostatni fragment, znajdujący się najbliżej granicy, prace są uzależnione od unormowania stosunków z Białorusią.
