Nowy fragment drogi S19 oddany do użytku. Ma ponad 9 km długości

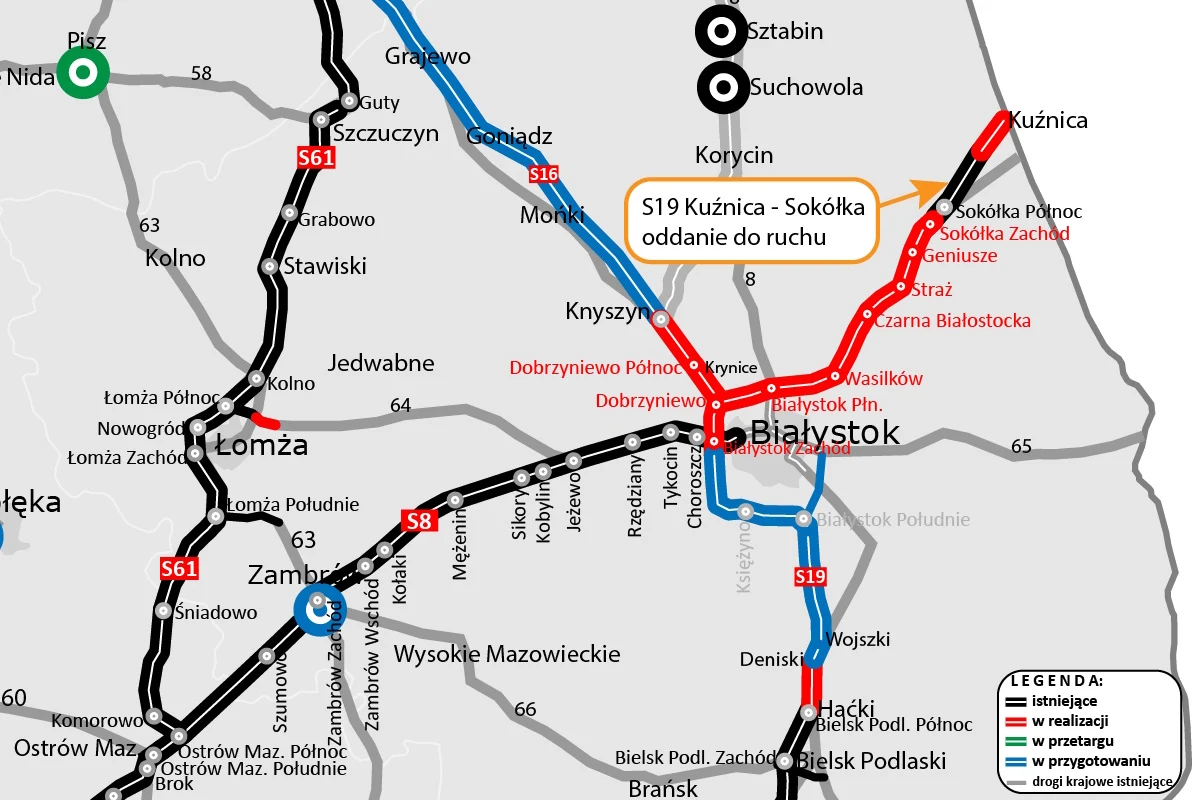

Tuż przed końcem 2025 roku sieć dróg ekspresowych w Polsce wydłużyła się o kolejne 9,3 km. Drogowcy udostępnili kierowcom fragment drogi S19 od węzła Kuźnica do węzła Sokółka Północ.

W budowie pozostaje jeszcze fragment dwujezdniowej drogi krajowej nr 19 od samego przejścia granicznego do węzła Kuźnica, który ma być gotowy w I kwartale tego roku.
Dwujezdniowa droga S19 i DK19 do samej granicy
W ramach kontraktu powstanie w sumie 15,8 km dwujezdniowej drogi od przejścia granicznego w Kuźnicy do węzła Sokółka Północ. Cała ta droga będzie przystosowana do ciężkiego ruchu o nośności 11,5 tony/oś.
Początkowe 5,2 km to droga krajowa nr 19 w standardzie dwujezdniowej drogi klasy GP (główna ruchu przyspieszonego), natomiast pozostały odcinek ma standard drogi ekspresowej (S19) z węzłami Kuźnica i Sokółka Północ, które łączą go z lokalnym układem dróg.
Na nowym fragmencie odbywają się jeszcze prace wykończeniowe, dlatego kierowcy muszą zwracać uwagę na ograniczenia prędkości.
Na pierwszym (licząc od granicy), przeszło 5-kilometrowym fragmencie drogi 19 trwają jeszcze ostatnie roboty przy nawierzchni. Na odcinku 600 m konieczne było wzmocnienie gruntu poprzez wykonanie nasypu przeciążeniowego. To wpłynęło na wydłużenie prac w tym miejscu.
Parkingi dla pojazdów czekających na odprawę
Prace wykończeniowe trwają też na wybudowanych (choć jeszcze nieczynnych), dwóch Miejscach Obsługi Podróżnych (MOP). Na kierunku wjazdowym do Polski to MOP Popławce, a na kierunku wyjazdowym MOP Wojnowce, gdzie funkcjonować będzie System Buforowania Pojazdów Ciężarowych i Osobowych. Na tym drugim MOP-ie przewidziano m.in. ponad 800 stanowisk postojowych dla samochodów ciężarowych, 40 dla pojazdów z ładunkiem niebezpiecznym, 210 stanowisk dla aut osobowych oraz 10 dla autobusów, umożliwiając oczekiwanie na odprawę graniczną.
Budowa nowego fragmentu S19 kosztowała pół miliarda zł
Umowa w systemie "Projektuj i buduj" została podpisana 12 marca 2021 r., a decyzję o zezwoleniu na realizacje inwestycji drogowej (ZRID) Wojewoda Podlaski wydał w grudniu 2022 r. W styczniu następnego roku plac budowy został przekazany wykonawcy, firmie PORR.
Wartość umowy na realizację całego odcinka, od granicy państwa do węzła Sokółka Północ, to 526,2 mln zł.
