Gigantyczne opóźnienia na S19. Tunel i spór o 550 mln zł zatrzymały budowę

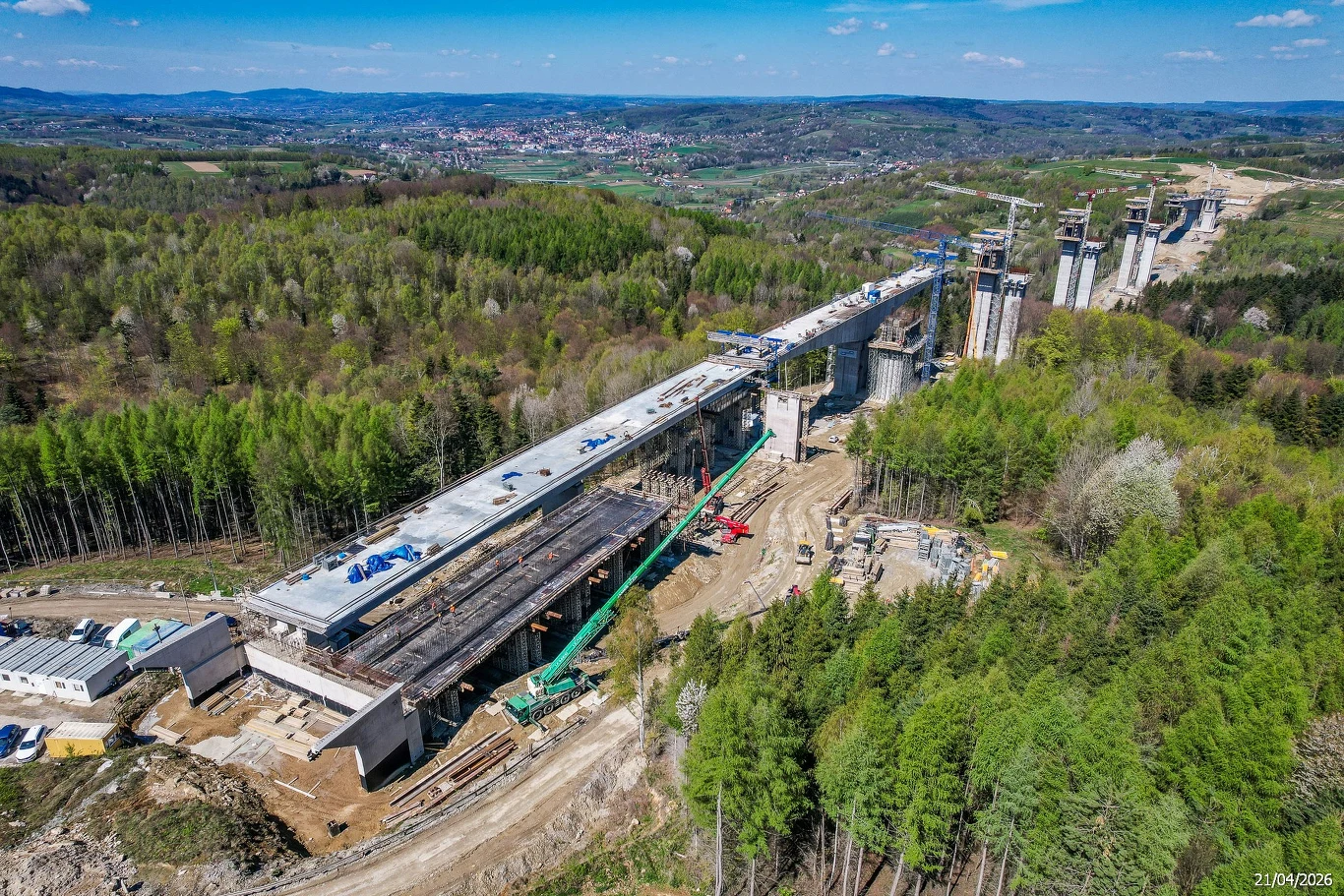

Budowa wiaduktu S19 nad doliną i lasem, widoczne segmenty mostu, maszyny budowlane i wsporniki.
Wiatr, metan i nie tylko. Siły natury przeszkadzają w budowie S19 na Podkarpaciu© Krzysztof Pączkowski studiowizjer.plGDDKiA

Spis treści:

  1. Opóźnienia na S19. Tunel i metan zmieniły harmonogram budowy
  2. S19 Babica-Jawornik. Silny wiatr zatrzymał budowę estakady
  3. Konflikt na budowie S19. Mostostal zrezygnował z budowy
  4. Budowa drogi S19. Problemy także na odcinku Dukla-Barwinek
  5. GDDKiA tłumaczy opóźnienia. "To wyzwanie inżynieryjne"
  6. Droga S19 to część szlaku Via Carpatia

Opóźnienia na S19. Tunel i metan zmieniły harmonogram budowy

Wydłużenie terminu wynika z wykrycia metanu i konieczności dostosowania dokumentacji projektowej tunelu, placu budowy oraz maszyny TBM do pracy w warunkach metanowych
rzeczniczka rzeszowskiego oddziału GDDKiA Joanna Rarus.
  • Data podpisania umowy: 10 lipca 2020 r.
  • Zaawansowanie czasowe: 77 proc.
  • Zaawansowanie rzeczowe: 58 proc.
  • Termin zakończenia: 2028 r. (pierwotny termin: 2026 r.)

S19 Babica-Jawornik. Silny wiatr zatrzymał budowę estakady

Zobacz również:

  • Data podpisania umowy: 14 lutego 2022 r.
  • Zaawansowanie czasowe: 92 proc.
  • Zaawansowanie rzeczowe: 80 proc.
  • Termin zakończenia: 2027 r. (pierwotny termin: 2026 r.)
  • Data podpisania umowy: 13 listopada 2024 r.
  • Wniosek o pozwolenie na budowę (decyzję ZRID) został złożony w terminie, tj. 13 stycznia br. Brak opóźnień.
  • Termin zakończenia: 2031 r.
  • Data podpisania umowy: 28 maja 2024 r.
  • Wniosek o pozwolenie na budowę (decyzję ZRID) został złożony z opóźnieniem, tj. 11 grudnia 2025 r.
  • Termin zakończenia: 2030 r.

Konflikt na budowie S19. Mostostal zrezygnował z budowy

Jeżeli wykonawca nie przystąpi do prac, GDDKiA odstąpi od umowy z winy wykonawcy. Nowy przetarg planujemy ogłosić jeszcze w tym roku
Joanna Rarus z GDDKiA.
  • Data podpisania umowy: 7 listopada 2022 r.
  • Zaawansowanie czasowe: 96 proc.
  • Zaawansowanie rzeczowe: 13 proc.

Budowa drogi S19. Problemy także na odcinku Dukla-Barwinek

  • Data podpisania umowy: 10 października 2022 r.
  • Zaawansowanie czasowe: 92 proc.
  • Zaawansowanie rzeczowe: 13 proc.
  • Termin zakończenia pierwotny: 2027 r.
  • Data podpisania umowy: 21 listopada 2022 r.
  • Zaawansowanie czasowe: 91 proc.
  • Zaawansowanie rzeczowe: 69 proc.
  • Zakończenie prac planowane jest w tym roku, a inwestycja będzie oddawana do ruchu etapami.

GDDKiA tłumaczy opóźnienia. "To wyzwanie inżynieryjne"

Droga S19 to część szlaku Via Carpatia
